Her kan du læse om vores igangværende anlægsprojekter
Herunder kan du få detaljeret information om de enkelte anlægsprojekter.

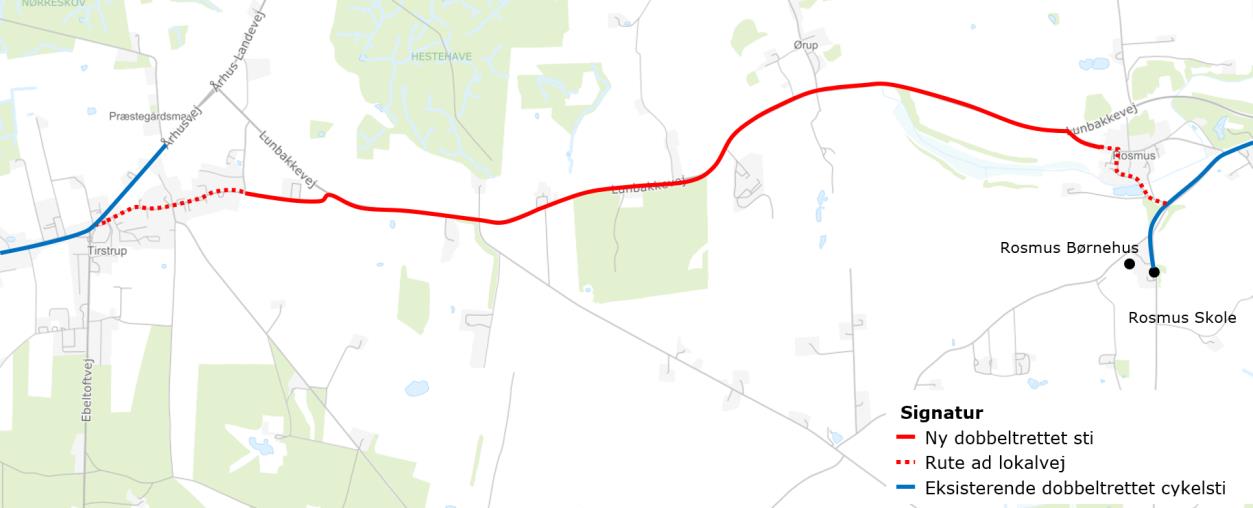

Beskrivelse af projektet: Der etableres en 2,5 meter bred dobbeltrettet cykelsti som forbinder Tirstrup og Rosmus langs Lunbakkevej og Rosmus Bygade. Cykelstien vil, foruden at sikre en trafiksikker skolevej til Rosmus Skole, åbne mulighederne for øvrige hverdagsture mellem de to byer til bl.a. hal, indkøbsmuligheder og idrætsefterskole i Tirstrup. Der er i dag allerede cykelsti mellem Rosmus og Balle. Den nye cykelsti skaber dermed også bedre forbindelse for bløde trafikanter mellem to af de større byer i Østdjurs.
Anlægsarbejdet påbegyndes: Efteråret 2026
Forventet afslutning: Foråret 2027
Budget for projektet: 8.000.000 kr.
Status på projektet: Projektet afventer Byrådets beslutning om ekspropriation
Projektleder for Syddjurs Kommune: Andreas Rodding Mortensen
Vi etablerer signalanlæg på Stadionvej, Rosenholmvej og Birkevej.
Birkevej: Der etableres 1 meter fortov og 1,5 meter cykelsti på begge sider af Birkevej. Cykelsti og fortov anlægges i en længde på ca. 160 meter ned ad Birkevej (til Bøgevej).
Stadionvej: Der etableres 1 meter fortov og 1,6 meter cykelsti.
Rosenholmvej: Der etableres signalanlæg i krydset.
Forventet opstart: Primo april 2025
Forventet afslutning: Primo august 2025.
Vejene forbliver åbne for trafik i perioden.
Syddjurs Kommune går nu i gang med næste vigtige skridt i realiseringen af Nord-Sydvejen. Etape 4 omfatter strækningen gennem Ryomgård, fra banen i syd via Slotsgade og Skovvej til Nimtoftevej/Nordre Ringvej i nord.
Formålet med projektet er at skabe en sikrere skolevej og bedre forhold for cyklister, samtidig med at trafikafviklingen optimeres for både biler og busser gennem byen.
Hvad skal der ske?
De væsentligste ændringer i bybilledet bliver:

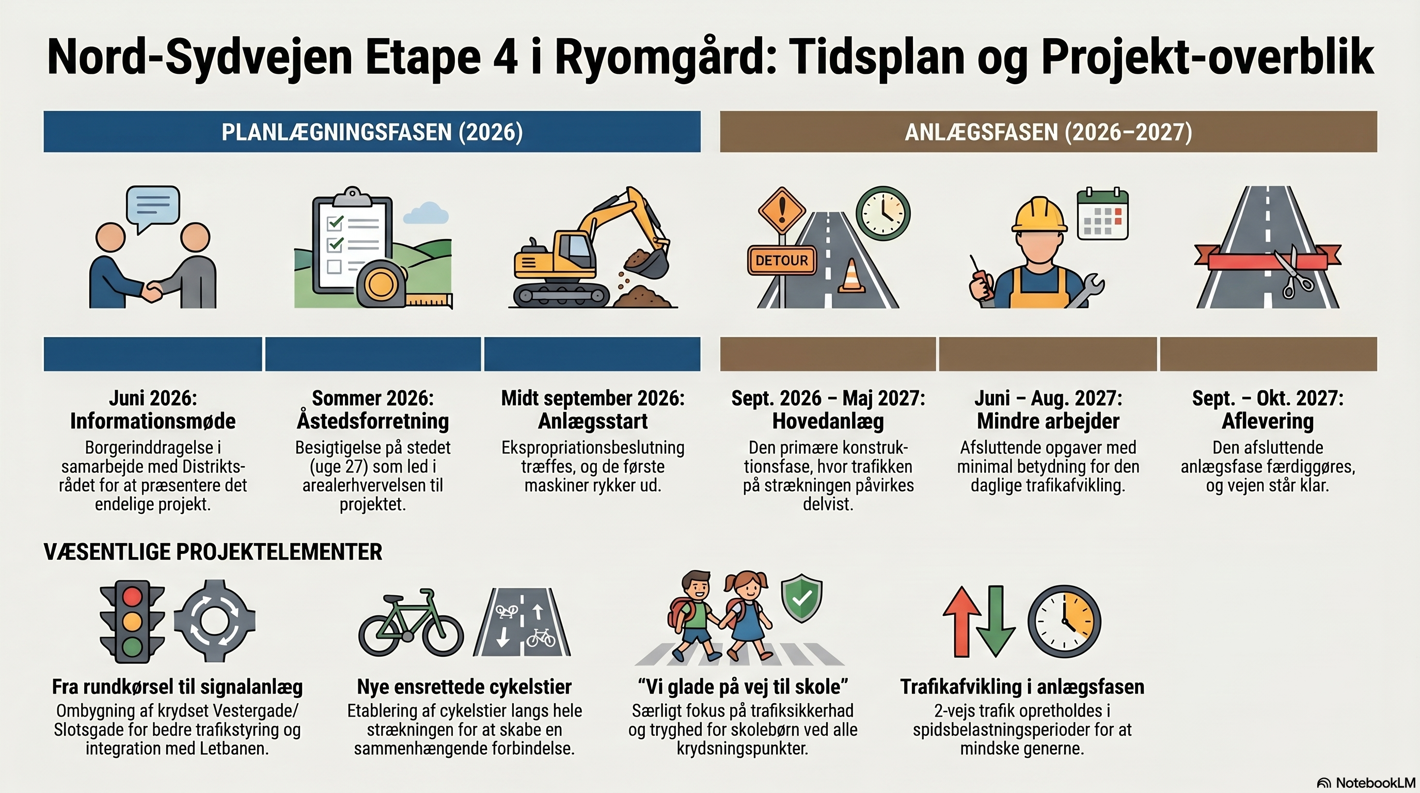

Tidsplan for anlægsarbejdet
Vi har planlagt arbejdet, så det generer hverdagen mindst muligt, men trafikken vil uundgåeligt blive påvirket i perioder:
Vigtigt om trafikken: I spidsbelastningsperioder vil vi opretholde spor åbne i begge retninger for at sikre fremkommeligheden.
Information til lodsejere og naboer
For at realisere projektet er det nødvendigt at erhverve mindre arealer langs vejen.
Anlæg
Telefon: 20116990
E-mail: carth@syddjurs.dk
Som en del af opgraderingen af den kollektive trafik i Østjylland ønsker Midttrafik nu mulighed for at kunne benytte de nye el-ledbusser på rute 100. For at sikre, at Hornslet Station fysisk kan rumme og vende de store busser, gennemfører Syddjurs Kommune en omfattende ombygning af stationsområdet i sommeren 2026.

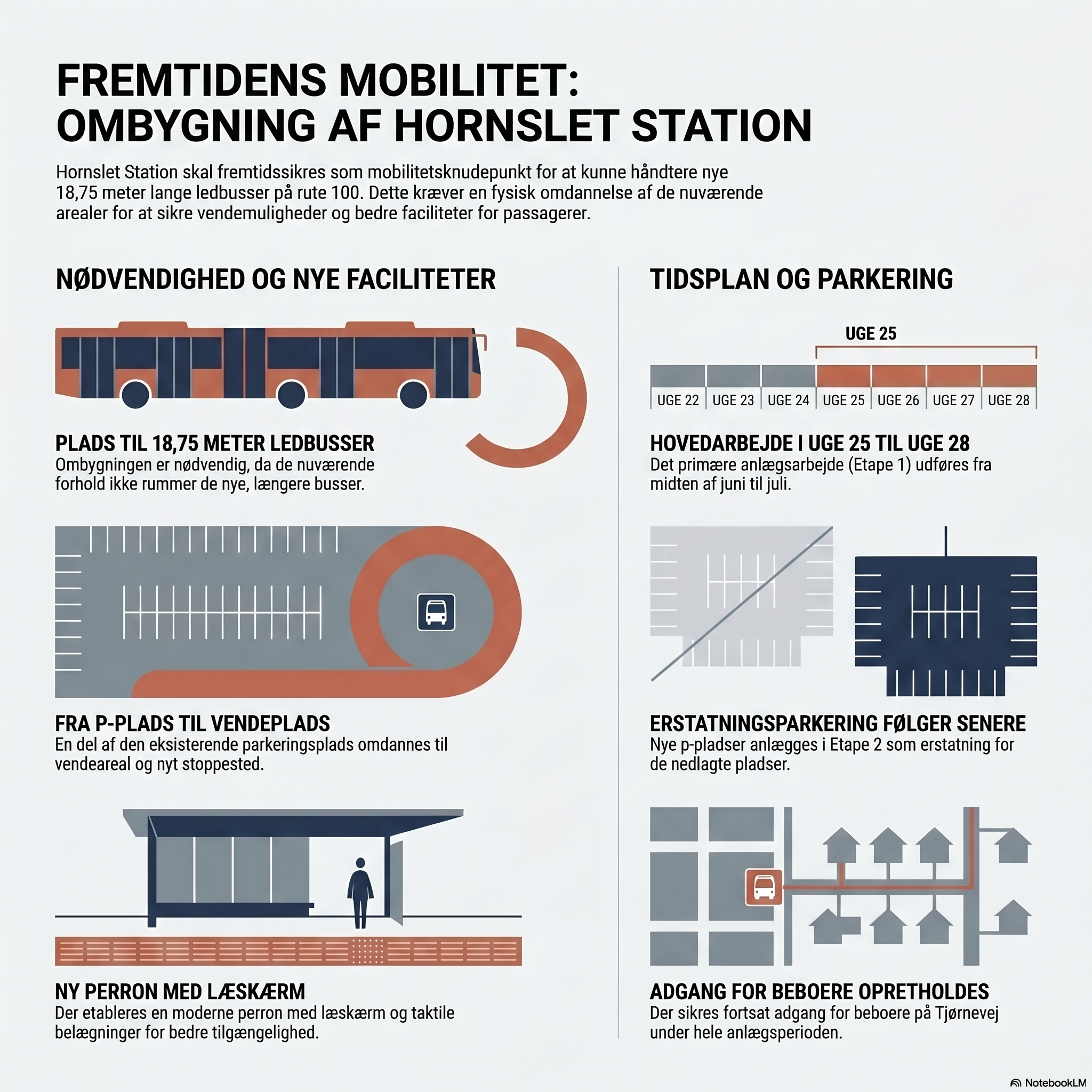

Hvad indebærer projektet?
Tidsplan for arbejdet
Anlægsarbejdet udføres i to etaper for at minimere generne i hverdagen:
Mens arbejdet står på, vil ruten for bus 319 være omlagt, så den ikke har stoppested direkte i arbejdsområdet. Vi opretholder adgang for beboerne på Tjørnevej i hele perioden.
Se detaljerne i projektet: Du kan få et samlet overblik over ændringerne, perronens placering og de nye parkeringsforhold i oversigtsplanen.
